7 апреля в 13:27Школу на 450 мест в Сунтаре планируют ввести к началу учебного года

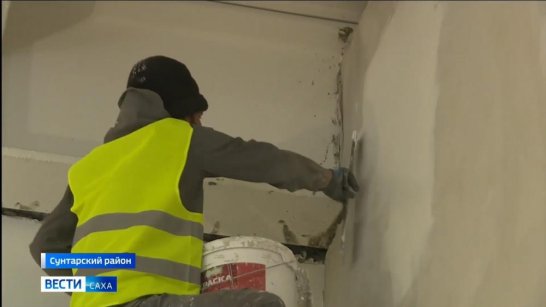

Ход строительства объектов образования в Мирнинском, Намском, Сунтарском, Нерюнгринском районах и городе Якутске рассмотрели на совещании под председательством первого заместителя Председателя Правительства Республики Саха (Якутия) Дмитрия Садовникова. В числе приоритетных вопросов — завершение строительства трёхэтажного здания политехнического лицея-интерната в селе Сунтар, рассчитанного на 450 учащихся.
Общая площадь объекта составляет порядка 6 тысяч квадратных метров. В здании предусмотрены современные учебные классы, профильные мастерские и специализированные кабинеты, ориентированные на подготовку школьников по востребованным направлениям и профессиям.
Лицей возводится в рамках государственной программы Российской Федерации "Развитие образования", направленной на достижение целей национального проекта "Молодёжь и дети", инициированного Президентом Российской Федерации Владимиром Путиным.
Строительная готовность объекта составляет 81%. В настоящее время на площадке ведутся работы по устройству систем внутреннего электроснабжения, включая освещение учебных кабинетов, а также по подключению наружных электрических сетей. Отмечено, что строительство ведётся в плановом режиме.
В ходе совещания также рассмотрена реализация других объектов образования. В Мирнинском районе продолжается строительство Дворца детства. Строительная готовность объекта составляет 84%. Ввод планируется в текущем году. На объекте задействовано 15 человек. В настоящее время ведутся работы по отделке шахты лифта, на верхних этажах корпусов проводится уборка помещений и устранение замечаний по отделочным работам, включая шпатлёвку и покраску стен, покраску труб отопления. Также выполняется укладка линолеума на первом этаже одного из корпусов.
По школе на 350 мест в посёлке Чульман Нерюнгринского района остаются вопросы, связанные с финансированием. Они находятся на постоянном контроле первого заместителя Председателя Правительства республики. Строительная готовность объекта составляет 22%, ввод запланирован на 2027 год.
По школе на 450 мест в селе Намцы срок ввода установлен на конец года. Вместе с тем в ходе совещания Дмитрий Садовников поручил проработать возможность ускорения темпов строительства и рассмотреть вариант завершения работ к 1 сентября. Строительная готовность школы составляет 70%, в настоящее время ведутся подготовительные работы.
По школе № 1 на 253 места в городе Якутске строительно-монтажные работы практически завершены, в настоящее время ведётся благоустройство прилегающей территории. В ходе совещания был поднят вопрос устройства ограждения по периметру территории школы. Заказчиком объекта — Службой государственного заказчика — проработано альтернативное техническое решение, соответствующее требованиям надзорных органов. В настоящее время данный вопрос находится в стадии реализации. После его завершения планируется подача извещения об окончании строительства с последующим вводом объекта в эксплуатацию.
Напомним, Глава Якутии Айсен Николаев в ходе традиционного Послания Государственному Собранию (Ил Тумэн) отмечал, что с 2020 года в регионе построены и введены в эксплуатацию 62 школы и 38 детских садов, в том числе в рамках национальных проектов, инициированных Президентом Российской Федерации Владимиром Путиным. Он подчеркнул, что темпы обновления образовательной инфраструктуры превзошли показатели нескольких предыдущих десятилетий. Параллельно проведён капитальный ремонт более чем ста объектов образования, в том числе в арктических районах.
